Bepaling ontvangst- en besteldatum bij behoefteberekening

Meer over behoefteberekening....



Bij het bepalen van de ontvangstdatum en besteldatum van het inkoop- of productieadvies op basis van de MRP-berekening, zijn diverse 'tijden' van toepassing.



Op basis van de behoeftedatum bepaalt Prodin de ontvangstdatum en besteldatum van het inkoop- of het productieadvies.



Behoeftedatum

De behoeftedatum wordt binnen Prodin op verschillende manieren bepaald. De wijze waarop dat gebeurt, is afhankelijk van de bepaling van de ordergrootte.



Berekening data

Voor de berekening van de ontvangstdatum en de besteldatum wordt vervolgens de onderstaande berekening uitgevoerd.



Behoeftedatum

-/- controletijd

-/- interne afhandelingstijd

=  Ontvangstdatum

-/- transporttijd

-/- levertijd

=  Besteldatum

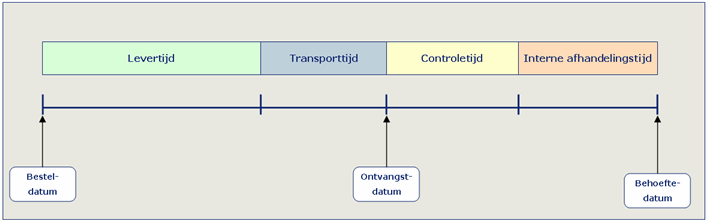

Schematisch ziet dat er als volgt uit.
