Meer over toewijzen resources ...
Om het toewijzen van resources aan een productie-order verder te verduidelijken, hebben wij twee voorbeelden uit de praktijk uitgewerkt met de volgende uitgangspunten:
Voor beide voorbeelden zijn de gegevens van de productie-orders weergegeven in een tabel maar daaronder een grafische weergave van de toewijzing.

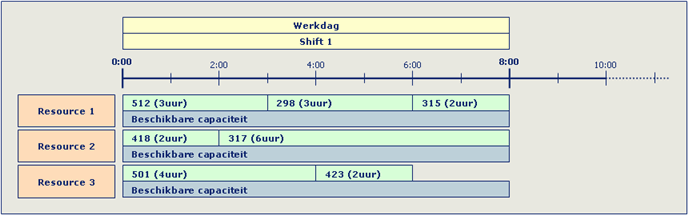

Voorbeeld 1
Volgorde |
Prioriteit |
Ordernummer |
Plantijd |
1 |
1 |
512 |
3 uur |
2 |
2 |
418 |
2 uur |
3 |
2 |
501 |
4 uur |
4 |
5 |
317 |
6 uur |
5 |
geen |
298 |
3 uur |
6 |
geen |
315 |
2 uur |
7 |
geen |
423 |
2 uur |
Toelichting:

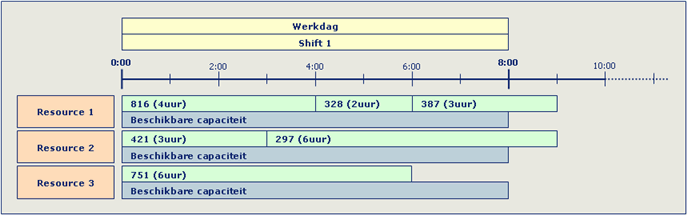

Voorbeeld 2
Volgorde |
Prioriteit |
Ordernummer |
Plantijd |
1 |
1 |
816 |
4 uur |
2 |
2 |
421 |
3 uur |
3 |
4 |
751 |
6 uur |
4 |
5 |
297 |
6 uur |
5 |
geen |
328 |
2 uur |
6 |
geen |
387 |
3 uur |
Toelichting:
Op zowel resource 1 als 2 is nu een knelpunt op de betreffende dag ontstaan. Het is nu aan de planner om de voor uw bedrijf juiste oplossing voor dit knelpunt te vinden. Dit kan zijn het handmatig aanpassen van de toewijzing, overwerken en/of uitbesteden van werk.
